Bogotá

Data Center Alma se convirtió en el peor proyecto de ETB en Bogotá: exdirectivos a responder por la pérdida de $23.787 millones

Así lo estableció la Contraloría de Bogotá al declarar responsables fiscales a varios a exdirectivos de ETB, a los contratistas de obra, e interventores del proyecto.

Redacción Semana
8 de mayo de 2024

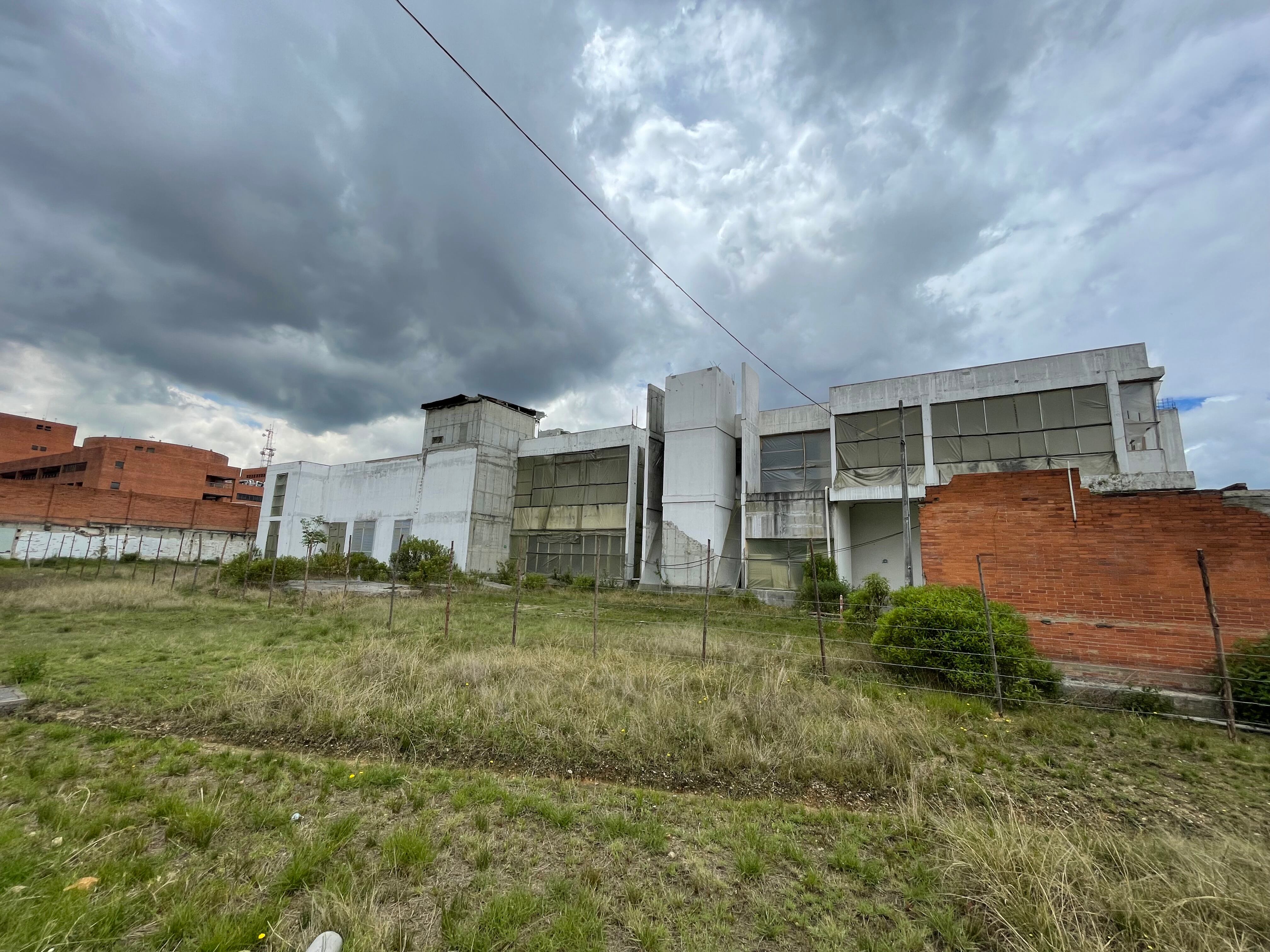

La construcción del Proyecto ‘Data Center Alma’ quedó inconclusa. Hubo irregularidades en su planeación y abandono de las obras
La construcción del Proyecto ‘Data Center Alma’ quedó inconclusa. Hubo irregularidades en su planeación y abandono de las obras | Foto: Contraloría de Bogotá

La Contraloría de Bogotá declaró responsables fiscales a cuatro exdirectivos de la Empresa de Telecomunicaciones de Bogotá ETB, a los contratistas de obra y los interventores del frustrado proyecto ‘Data Center Alma’, por irregularidades en su planeación, construcción (no terminada) e implementación, por cuantía de $23.787 millones; y ante la pérdida de la inversión realizada por la ETB desde el año 2015.

En su investigación, el organismo de control fiscal documentó graves falencias en la concepción de los contratos (especialmente en los diseños y cronogramas), mala calidad y abandono de las obras civiles, al igual que ausencia de controles efectivos por parte de los entonces funcionarios de la ETB y de la firma que realizaba la interventoría de la construcción (DCC Data Center Consultores); lo que conllevó a la no conclusión del millonario proyecto y el detrimento de los recursos utilizados por la Empresa de Telecomunicaciones.

Efectivamente, dentro de los hechos irregulares figura la adjudicación de los diseños e ingeniería detallada a la firma DCC Data Center Consultores en el mismo contrato en el que se encargó la interventoría.

La construcción del Proyecto ‘Data Center Alma’ quedó inconclusa.
La construcción del Proyecto ‘Data Center Alma’ quedó inconclusa. | Foto: Contraloría de Bogotá

“El frustrado proyecto Data Center es quizás uno de los peores negocios que ha hecho la ETB en su historia, y donde se perdieron más de $23 mil millones de todos los bogotanos”, manifestó el contralor de Bogotá D.C., Julián Mauricio Ruiz.

Recuperados $8 mil millones con aseguradora

Es así como la aseguradora La Previsora S.A. recientemente le giró a la ciudad $8 mil millones tras hacerse efectiva una póliza de responsabilidad civil de servidores que amparaba el proyecto que finalmente fracasó.

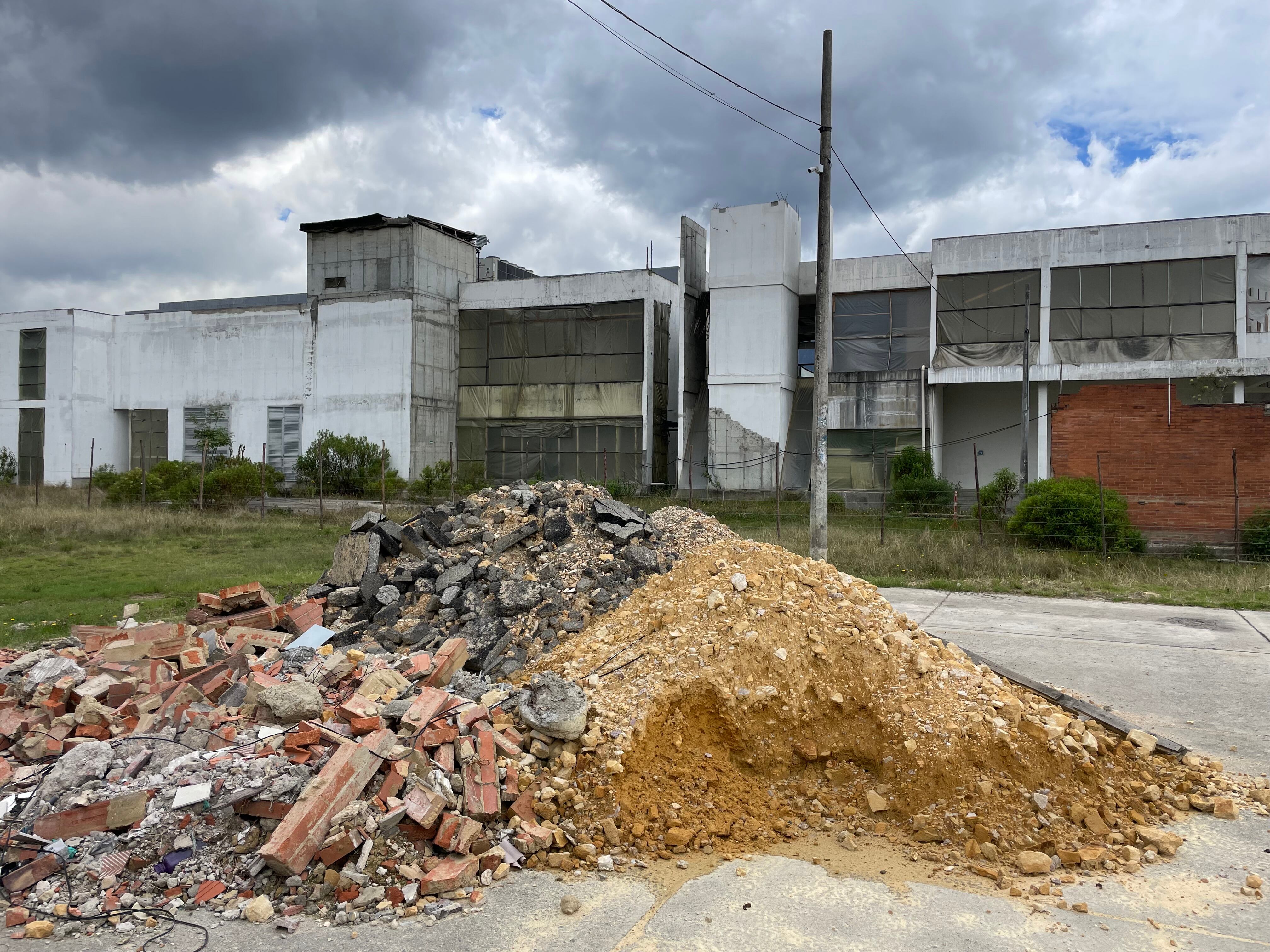

Para el contralor, el Proyecto ‘Data Center Alma’ es uno de los peores en la historia de ETB en Bogotá
Para el contralor, el Proyecto ‘Data Center Alma’ es uno de los peores en la historia de ETB en Bogotá | Foto: Contraloría de Bogotá

“Desde la Contraloría estamos haciendo todo para recuperar los millonarios recursos que la ETB invirtió en el ‘Data Center’, incluso una de las aseguradoras ya reintegró a la ciudad $8 mil millones y seguiremos efectuando todas las acciones para recuperar los recursos restantes”, explicó el contralor Ruiz.

El ‘Data Center Alma’ era un innovador proyecto concebido en su momento como un centro de almacenamiento de datos a gran escala, que debería constituirse en un modelo de expansión de negocios para la ETB a partir de la promoción y comercialización de espacios, en los cuales los clientes podrían almacenar de manera segura toda su información en equipos de última generación.

La construcción del Proyecto ‘Data Center Alma’ quedó inconclusa
La construcción del Proyecto ‘Data Center Alma’ quedó inconclusa | Foto: Contraloría de Bogotá

Para la construcción del ‘Data Center Alma’ -con dos edificios en un terreno de 6.870 metros cuadrados ubicado en la Zona Industrial de Puente Aranda-, la ETB suscribió cuatro contratos -sin contar con los diseños definitivos ni la licencia de construcción aprobada- en los cuales se evidenciaron: incumplimientos, mala calidad, abandono de la obra, no uso de los equipos, y deficiente supervisión e interventoría.

La Contraloría de Bogotá D.C. considera que el daño patrimonial demostrado objetivamente asciende a $14.745 millones sin indexar. No obstante, el fallo de responsabilidad fiscal en cuantía de $23.787 millones corresponde al daño al patrimonio de la ETB indexado, toda vez que el proyecto aprobado por la Junta Directiva de la compañía nunca se culminó, e incluso tanto la estructura física como los equipos tecnológicos permanecen abandonados.

Noticias relacionadas
