Servicios públicos

Proyecto hidroeléctrico Ituango, energía para el desarrollo

En 2022 comenzará su operación comercial y cubrirá la demanda energética de 6,5 millones de hogares colombianos. Dos de sus directivos nos cuentan sobre los progresos de la obra.

2 de noviembre de 2020

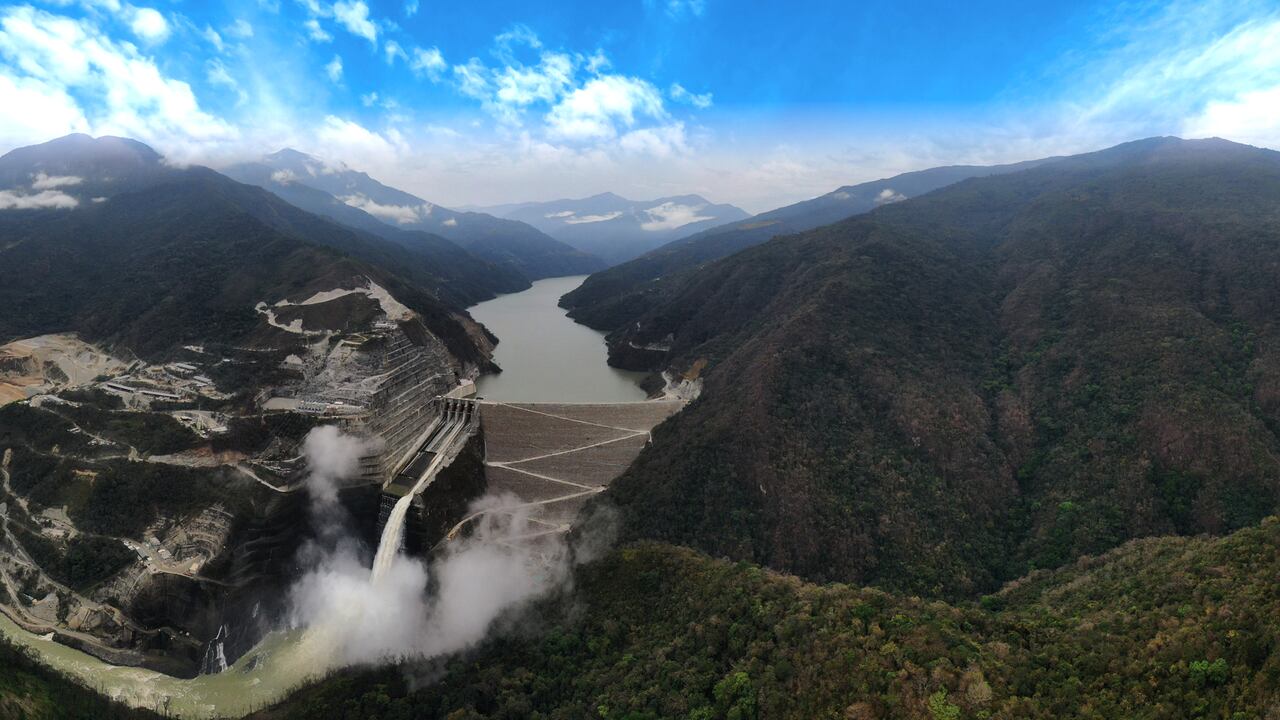

El proyecto hidroeléctrico Ituango fortalecerá el sistema energético nacional.
El proyecto hidroeléctrico Ituango fortalecerá el sistema energético nacional. | Foto: Cortesía EPM

SEMANA: ¿Cuándo comenzarían a operar las primeras máquinas del Proyecto Ituango?

STEFANO DI UBALDO CENCIONI: En 2022, al entrar en operación las primeras cuatro unidades, cada una con capacidad de 300 MW, el desarrollo energético del país avanzará. Con este esfuerzo se podrán contrarrestar las dificultades en el suministro de energía y los posibles racionamientos. Progresivamente entrarán a generar las demás máquinas.

SEMANA: Un buen suministro de energía marca la diferencia en la pandemia. ¿Cómo cerrar las brechas entre las ciudades y las zonas rurales?

ROBINSON MIRANDA GÓMEZ: Con los proyectos y programas establecidos en nuestros planes de manejo ambiental y de inversión social adicional, conseguimos mejorar la calidad de vida de los habitantes de las áreas de influencia. Los programas de electrificación rural llegaron a muchos de los lugares más alejados del departamento. La iniciativa Antioquia iluminada permitió que en estos tiempos de pandemia las poblaciones rurales contarán con cercanía y conexión, dos requisitos fundamentales para afrontar esta época. Así cerramos la brechas que alejan a los campesinos del desarrollo.

SEMANA: ¿Cuáles son los beneficios que las transferencias del sector eléctrico traerán a la región?

R.M.G.: Se entregarán cerca de 85.000 millones de pesos anuales por este concepto. La mitad de esos recursos se destinarán a las ocho corporaciones autónomas regionales. Un cuarto de ese dinero lo recibirán los 153 municipios que recorre el río Cauca hasta el sitio de las obras, y la otra cuarta parte irá a los ocho municipios del área de influencia que tienen tierras en el embalse.

SEMANA: ¿Cómo vigilan el comportamiento de las estructuras?

S.D.U.C.: Con el uso de las TIC podemos saber en tiempo real qué pasa en el río, en el macizo rocoso y cuál es la condición sísmica de la región. Tenemos un Centro de Monitoreo Técnico (CMT) conectado con Medellín y Bogotá, que permite evaluar más de 600 variables (24/7) en temas como hidrología, geotecnia y sísmica. El sistema de alarmas tempranas incluye repetidoras y alarmas sonoras instaladas desde el sitio de obras hasta Nechí, y se encuentra disponible la App Alertas Ituango.

PROYECTO HIDROELÉCTRICO ITUANGO

- Tipo de obra: Central hidroeléctrica.

- Contratista: Consorcio CCC Ituango (Camargo Correa, Coninsa Ramon H. y Conconcreto).

- Inversión estimada: 16,2 billones de pesos.

- Avance del costo a septiembre de 2020: 11,8 billones de pesos.

- Empleos generados: 11.500 directos creados durante la construcción. Hoy se han generado 6.355 puestos de trabajo directos (27 por ciento son de la zona).

- Beneficiarios: 6,5 millones de hogares colombianos. De manera específica, más de 170.000 habitantes en los municipios de la zona de influencia de Antioquia; y cinco poblaciones del Bajo Cauca que se ven favorecidas con el Plan de Acción Específico (PAE).

- Importancia: Generará el 17 por ciento de la energía del país con tecnología limpia, confiable, segura y de bajo costo.
